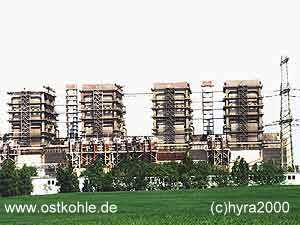

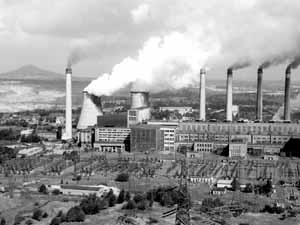

Kraftwerk Hagenwerder

Bauliche Entwicklung

1943 - 1945

Erste Bauphase

1956

Baustelleneröffnung, an der Kraftwerksinvestruine von 1943/45 wird weitergebaut

15. August 1958

Inbetriebnahme von Block 1 (4 x 50 MW und 4 x 25 MW)

29. Juni 1960

Fertigstellung von Werk I mit einer Leistung von 300 MW  (4 x 50 und 4 x 25 MW)

8. November 1963

Inbetriebnahme von Block 2 und damit Fertigstellung von Werk II ( 2 x 100 MW)

9. Oktober 1970

Grundsteinlegung von Werk 3 ( 2 x 500 MW)

1972/73

Bau des 250 m hohen Schornsteines für Werk 3

3. Juni 1974

Erstinbetriebnahme eines 500 MW Blockes von Werk III

1974 Stahlbauer der IMO bei der Kesselmontage Werk III

1983 Rekonstruktion des Stahlbetonschornsteines von Werk III

Die Erneuerung des Innenfutters wurde in einem Zeitraum von 111 Tagen vom Spezialbaukombinat Magdeburgdurchgeführt.

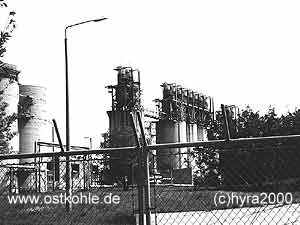

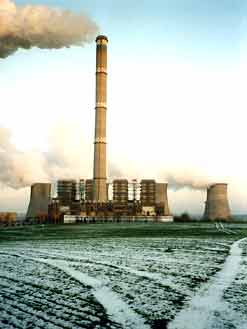

1988 Werk I und II

1997 die gleiche Stelle

1996 Werk I + II

1996 Werk III

Inbetriebnahme Werk 1

Maschine 1

31.12.1958

Maschine 2

06.09.1958

Maschine 3

12.02.1959

Maschine 4

05.02.1959

Maschine 5

07.10.1959

Maschine 6

13.10.1959

Maschine 7

27.06.1960

Maschine 8

17.06.1960

Werk 2

Maschine 9

15.06.1963

Maschine 10

11.11.1963

Werk 3

Maschine 70

03.06.1974

Maschine 80

05.04.1976

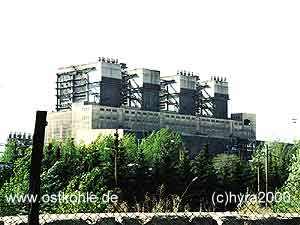

1997 Werk I

1997 Werk II

1997 Werk III

Stillegung

1991

Werk 1

1996

Werk 2

1997

Werk 3

Sprengung

19. Juni 1998

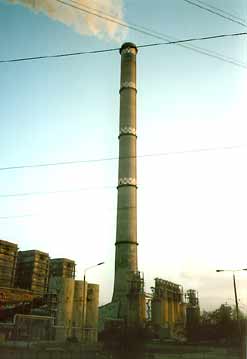

Schornstein (250 m)

5. Mai 1999

Kühltürme Werk 3

10. Oktober 2003

Dampfkessel Werk 3

5. Dezember 2015

Maschinenhaus und Bunkerschwerbau Werk 3

1999 Sprengung der Kühltürme von Werk III

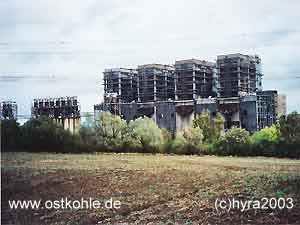

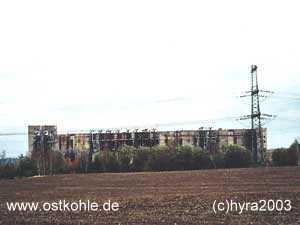

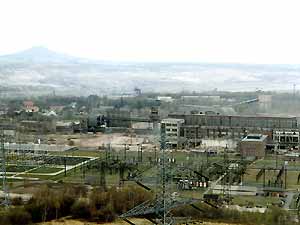

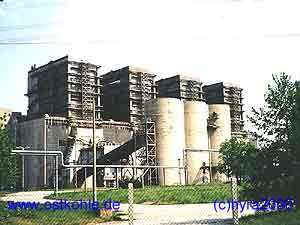

2000 Werk III

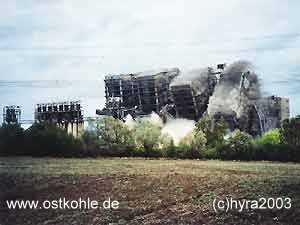

2003 Sprengung der Dampfkessel von Werk III

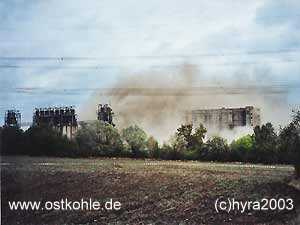

2006 der Rest von Werk III

2008  Werk III

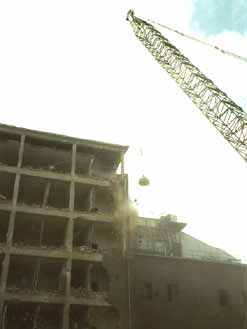

2015 Sprengung von Maschinenhaus und Bunkerschwerbau  Werk III

420 Kilogramm Sprengstoff verteilt auf etwas über 1000 Bohrlöcher brachten am Samstag den 5. Dezember 2015 das 211 m lange und 54 m hohe Gebäude zu Fall. Es bleiben 70 000 t Beton übrig, die bis 2017 beräumt werden.
